案例分析题:案例一
背景资料:

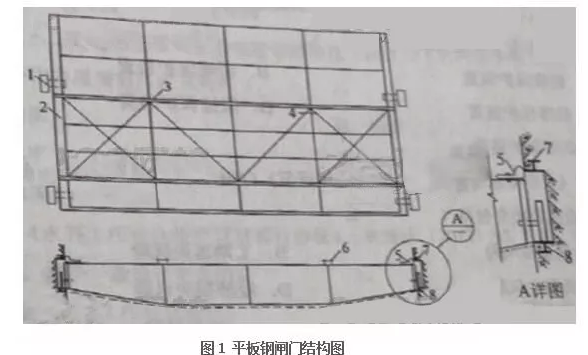

某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建筑物组成,节制闸共2孔,采用平板直升钢闸板,闸门尺寸为净宽15m,净高12m,闸门结构如图1所示。
某水利施工单位承担该工程土建施工及金属结构,机电设备安装任务,闸门门槽采用留槽后浇二期混凝土的方法施工。闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作,其中平板钢闸门单元工程安装质量验收评定表如表1所示:
1.分别写出图1中代表主轨、橡胶止水和主轮的数字序号。
主轨8,橡胶止水5,主轮1
2.结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。
(1)补偿收缩细石混凝土;
(2)门槽较高时,不要直接高处下料,可以分段安装和浇筑;
(3)细心振捣,不要振动已装好的金属构件。
3.根据《水闸施工规范》(SL 27-2014)规定,闸门安装完毕后水闸蓄水前需做什么启闭试验?指出该实验目的和注意事项。
(1)无水情况下全行程启闭试验,有条件工作闸门动水启闭试验,事故闸门动水关闭试验。
(2)门叶启闭灵活元卡阻现象,闸门关闭严密,漏水量不超过允许值;
(3)必须在橡胶水封处浇水润滑,升降机构和行走机构应在行程内往返3次。
4.根据《水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程》(SL 635-2012)要求,写出表1中所示ABC字母所代表的的内容(计算结果以百分数表示,并保留一位小数)。
A分部工程工程,B试运行效果,C79/101*100%=78.2%。
5.根据《水利水电建设工程验收规程》(SL23-2008)规定,该水库在蓄水前应进行哪项阶段验收?该验收应由哪个单位主持?施工单位应以何种身份参与该验收
(1)下闸蓄水验收;
(2)竣工验收主持单位或其委托单位;
(3)作为被验收单位参加。
案例分析题:案例二
背景资料:
某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某引调水工程引水渠标段施工合同,合同约定:1)合同工期465天,2015年10月1日开工;2)签约合同价为5800万元;3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;4)工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按R=A(C-FIS)/(F2-F1)S计算,其中F1=20%;F2=90%。
合同签订后发生如下事件:

事件一:项目部要求编制了该工程的施工进度计划如图2所示,经监理人批准后,工程如期开工。
事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测:
1)发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人对发包人提供的基准点、基准线进行复测,并重新进行了施工控制网的测量,产生费用共计3万元,增加工作时间5天;
2)由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修正,修正费用0.5万元,增加工作时间2天。
针对上述两种情况,承包人提出了延长工期和补偿费用的索赔要求;
事件三:“土石开挖及垫层III”施工中遇到地质勘探未查明的软弱底层,承包人及时通知监理人。监理人会同参建各方进行现场调查后,把该事件界定为不利物质条件要求承包人采取合理措施继续施工,承包人按要求完成地基处理,导致“土石方开挖及垫层III”工作时间延长了20天,增加费用8.5万元,承包人据此提出了延长工期20天和增加费用8.5万元的要求。
事件四:截止2016年10月,承包人累计完成合同金额4820万元,2016年11月份监理人审核批准的合同金额442万元。
1.指出事件一施工进度计划图的关键线路(用节点编号表示):“土石方开挖及垫层iii”工作的总时差。
(1)1-2-3-4-6-7-8-9-11-12;
(2)5天。
2.事件二,承包人应获得的索赔有哪些?简要说明理由。
(1)发包人提供的基准线不准确,造成的费用3万,工期5天;
(2)发包人应对其提供的基准点、基准线及水准点资料的真实性、完整性负责。
3.计算2016年11月份的工程预付款扣回金额,承包人实得金额(单位:万元)保留2位小数。
(1)57.14万元;截止10月预付款扣回:522.86万元,11月:4820+442=5262>5800×90%,故预付款的扣回:5800×10%-522.86=57.14万元。
案例分析题:案例三
背景资料:
某调水枢纽工程主要由泵站和节制闸组成,其中泵站设计流量120m³/s,安装7台机组(含备用1台),总装机容量11900kW,年调水量7.6×10^8m³,节制闸共5孔,单孔净宽8m,非汛期节制闸关闭挡水,汛期节制闸开敞泄洪,最大泄洪流量750m³/s,该枢纽工程在施工过程中发生如下事件:
事件一:为加强枢纽工程施工安全生产管理,施工单位在现场设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对该项目的安全生产管理工作全面负责;
事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:
1)施工用电从附近系统电源接入,现场设临时变压器一台;
2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m;
3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;
4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量150kN;
事件三:泵站下部结构施工时正值汛期,某天围堰下游发生管涌,由于抢险不及时,导致围堰决口基坑进水,部分钢筋和钢构件受水浸泡后锈蚀。该事故经处理虽然不影响工程正常使用,但对工程使用寿命有一定影响,事故处理费用70万元,延误工期40天。
1.根据《水利水电工程等级划分及洪水标准》(SL 252-2017),说明枢纽工程等别、工程规模和主要建筑物级别。
枢纽工程登别:II等;工程规模:大(2)型;主要建筑物级别:2级。
2.指出并改正事件一中的不妥之处,专职安全生产管理人员的主要职责有哪些?
不妥之处:专职安全生产管理人员对该项目的安全生产管理工作全面负责;
改正:该项目的安全生产管理工作应由项目负责人全面负责。
专职安全生产管理人员的主要职责:(1)对安全生产进行现场监督检查;
(2)发现生产安全事故隐患,应当及时向项目经理和安全生产管理机构报告;
(3)对于违章指挥、违章操作的,应当立即制止。
3.根据《水利水电工程施工安全管理导则》SL 721-2015,说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证?
需要组织专家对专项施工方案进行审查论证的单项工程有:
(1)基坑开挖,最大开挖深度9.5m(开挖深度超过5m);
(2)混凝土模板支撑最大搭设高度15m(搭设高度超过8m);
(3)落地式钢管脚手架搭设高度50m(搭设高度超过50m)。
4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),说明水利工程质量事故分为哪几类?事件三中质量事故属于哪一类》?该事故由哪些单位或者部门组织调查组进行调查?调查结果报哪个单位或部门核备?
质量事故分类:一般质量事故、较大质量事故、重大质量事故、特大质量事故。
事件三的质量事故属于较大质量事故;由项目主管部门组织调查组进行调查;调查结果报省级水行政主管部门核备。
案例分析题:案例四
背景资料:
某水利枢纽由混凝土重力坝,引水隧洞和电站厂房等建筑物组成。最大坝高123m,水库总库容2×10^8m³,电站装机容量240MW,混凝土重力坝剖面图见图4。
本工程在施工中发生如下事件:
事件一:施工单位根据《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2014)和设计图纸编制了帷幕灌浆施工方案,计划三排帷幕孔按顺序A→B→C依此进行灌浆施工。
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL 303-2017),先按高峰月浇筑强度初步确定了混凝土生产系统规模。同时又按平层浇筑法计算公式:Qh≥KhSD(t1-t2),复核了混凝土生产系统的小时生产能力。
事件三:施工单位根据《水工混凝土施工规范》(SL 667-2014),对大坝混凝土采取了温控措施,首先对原材料和配合比进行了优化,降低混凝土水化热温升,其次在混凝土拌合、运输和浇筑等过程中采取多种措施,降低混凝土的浇筑温度。
事件四:施工单位在某一坝基础C20混凝土浇筑过程中,共抽取混凝土试样35组进行抗压强度试验,试验结果统计:(1)有3组试样抗压强度为设计强度的80%。(2)试样混凝土的强度保证率为78%。施工单位按《水利水电工程施工质量检验与评定规程》(SL 176-2007)对混凝土强度进行评定,评定结果为不合格,并对现场相应部位结构物的混凝土强度进行了检测。
事件五:本工程各建筑物全部完工并经一段时间运行后,项目法人组织勘测、设计、监理、施工等有关单位的代表开展竣工验收自查工作,召开自查工作会议,自查完成后,项目法人向工程主管部门提交了竣工验收申请报告,工程主管部门提出,本工程质量监督部门未对工程质量等级进行核定,不得验收。
1.改正事件一种三排帷幕灌浆孔的灌浆施工顺序,简述帷幕灌浆施工工艺流程(施工过程)。
三排帷幕灌浆孔的灌浆施工顺序正确为:C→A→B;由三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,后灌注中间排孔。
帷幕灌浆施工工艺流程:钻孔、裂隙冲洗、压水试验、灌浆和灌浆的质量检查等。
2.指出事件二Qh的计算公式中Kh、S、D、t1、t2的含义。
Kn-小时不均匀系数;
S-最大混凝土块的浇筑面积;
D-最大混凝土块的浇筑分层厚度;
t1-混凝土出机后到浇筑入仓所经历的时间。
3.说明事件三中“混凝土浇筑温度”这一规范术语的含义,指出在混凝土拌合,运输过程中降低混凝土浇筑温度的具体措施。
“混凝土浇筑温度”-混凝土经过平仓振捣后,覆盖上坯混凝土前,距离混凝土表面10cm深处的混凝土温度。
拌合措施:采用加冰或者加冰水拌合等降温措施;对骨料进行预冷,适当延长拌合时间;
运输措施:缩短混凝土运输及等待卸料时间;运输工具具备隔热遮阳措施;加快混凝土覆盖,缩短混凝土暴露时间。
4.说明事件四中混凝土强度评定为不合格的理由,指出对结构物混凝土强度进行检测的方法有哪些?
不合格理由:3组试样抗压强度为设计强度的80%,规范合格要求:C20混凝土任何一组试件的抗压强度不得低于设计值的85%。
试样混凝土的强度保证率为78%;规范合格要求,无筋或少筋混凝土抗压强度保证率不低于80%。
混凝土强度检测的方法:钻芯取样、无损检测和实际计算。
5.除事件五中列出的参加会议的单位外,有哪些单位代表应参加自查工作和列席自查工作会议?工程主管部门的要求是否妥当?说明理由。
参加自查工作会议单位:质量和安全监督机构。
工程主管部门的要求不妥当;
理由:工程竣工验收前,质量监督机构应对工程质量结论进行核备。未经质量核备的工程,项目法人不得报验,工程主管部门不得验收。
案例分析题:案例五
背景资料:
某大型引调水工程施工投标最高限价3亿元,主要工程包括水闸、渠道及管理设施等。招标文件按照《水利水电工程标准施工招标》(2009版)编制。建设管理过程中发生如下事件:
事件一:招标文件有关投标保证金的条款如下:
条款1:投标可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;
条款2:投标保证金应在幵标前3天向招标人提交;
条款3: 联合体投标的,投标保证金必须由牵头人提交;
条款4:投标保证金有效期从递交投标文件幵始,延续到投标有效期满后30天止;
条款5:签订合同5个工作日内,招标人向未中标的投标人退还投标保证金和利息,中标人的投标保证金和利息在扣除招标代理费后退还。
事件二:某投标人编制的投标文件中,柴油预算价格计算样表见表5。
事件三:中标公示期间,第二中标候选人投诉第一中标候选人项目经理有在建工程(担任项目经理)。经核查该工程已竣工验收,但在当地建设行政主管部门监管平台中未销号。
事件四:招标阶段,初设批复的管理设施无法确定准确价格,发包人以暂列金额600万元方式在工程量清单中明标列出,并说明若总承包单位未中标,该部分适用分包管理。合同实施期间,发包人对管理设施公幵招标,总承包单位参与投标,但未中标,随后发包人与中标人就管理设施签订合同。
事件五:承包人已按发包人要求提交履约保证金,合同支付条款中,工程质量保证金的相关规定如下:
条款1,工程建设期间,每月在工程进虔支付款中按3%比例预留,总额不超过工程价款结算总额的3%;
条款2:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款结算总额的5%,以银行保函方式预留工程质量保证金的,预留总额为工程价款结 算总额的3%;
条款3:工程质量保证金担保期限从通过工程竣工检收之曰起计算;
条款4:工程质量保修期限内,由于承包人原因造成的缺陷,处理费用超过工程质量保证金数额的,发包人还可以索赔;
条款5:工程质量保修期满时,发包人将在30个工作曰内将工程质量保证金及利息退回给承包人。
1.指出并改正事件一中不合理的投标保证金条款。
不合理之处一:条款2
改正:投标人在递交投标文件的同时,按照招标文件的要求递交投标保证金,即在投标截止时间之前即可。
不合理之处二:条款4
改正:投标保证金和投标有效期一致。
不合理之处三:条款5
改正:签订合同后5个工作日内,招标人应向中标人及未中标人退还投标保证金及相应利息。
2.根据事件二,在答题卡上绘制并完善柴油预算价格计算表。
3.事件三中,第二中标候选人的投诉程序是否妥当?调查结论是否影响中标结果?并分别说明理由。
投诉程序不妥当。理由:对中标结果有疑问的应当先提出异议,异议是投诉的前置条件;未按规定时间提出异议,不得提出投诉,对于答复不满的,投标人可以再进行投诉。
调查结果不影响中标结果。理由:工程已竣工验收,只需要相关部门出具相应的证明即可。
4.指出事件四中发包人做法的不妥之处,并说明理由。
不妥之处一:发包人以暂列金额600万元方式在工程量清单中明标列出。
理由:初设批复的管理设施无法确定准确价格,属于暂估价项目,发包人应当以暂估价的形式。
不妥之处二:发包人与中标人就管理设施签订了合同。
理由:应当由总承包单位与中标人签订合同。
5.根据《建设工程质量保证金管理办法》(建质[2017]138号)和《水利水电工程标准施工招标文件》( 2009版),事件五工程质量保证金条款中,不合理的条款有哪些?说明理由。
不妥之处一:条款1。
理由:工程进度款不得预留质量保证金。
不妥之处二:条款2。
理由:质量保修期间,无论何种形式的质量保证金,预留总额理论上不得超过工程价款结算总额的3%。
不妥之处三:条款3。
理由:工程质量保证金担保期限从通过合同工程完工验收之日起算。
不妥之处四:条款5。
理由:在工程质量保修期满时,发包人将在30个工作日内核实后将质量保证金支付给承包人。
